江门食品无尘车间装修二期进度(4)
文章出处:弘炜净化 人气:
发表时间:2021-01-09 10:22
广东江门食品无尘车间装修二期截止2021年1月最新进度。
累计施工:25天
剩余工期:12天
本文关键字:无尘车间,食品无尘车间,无尘车间装修,江门无尘车间。
该项目更多详情:
江门食品无尘车间装修二期进度(3)
江门食品净化工程二期装修(2)
东莞市弘炜净化机电工程有限公司官网:http://www.dghongweigc.com。
累计施工:25天
剩余工期:12天
洁净度:十万级无尘车间

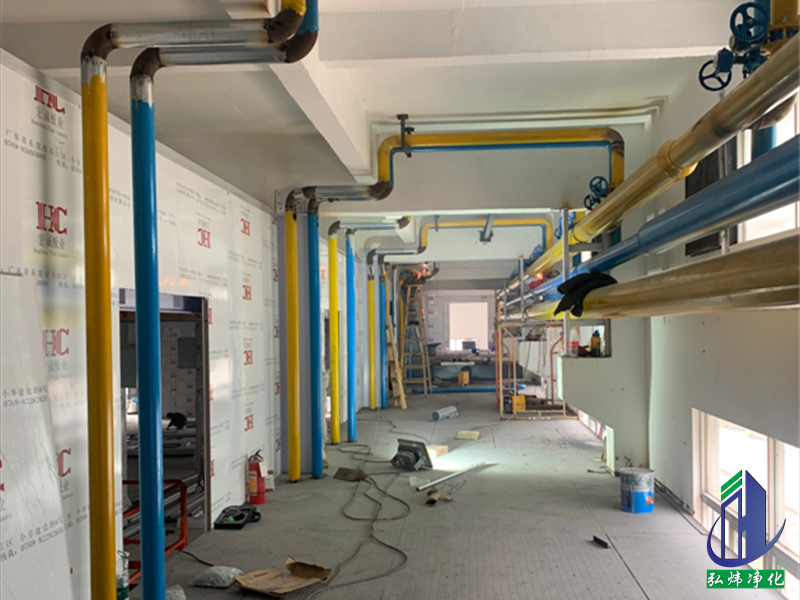

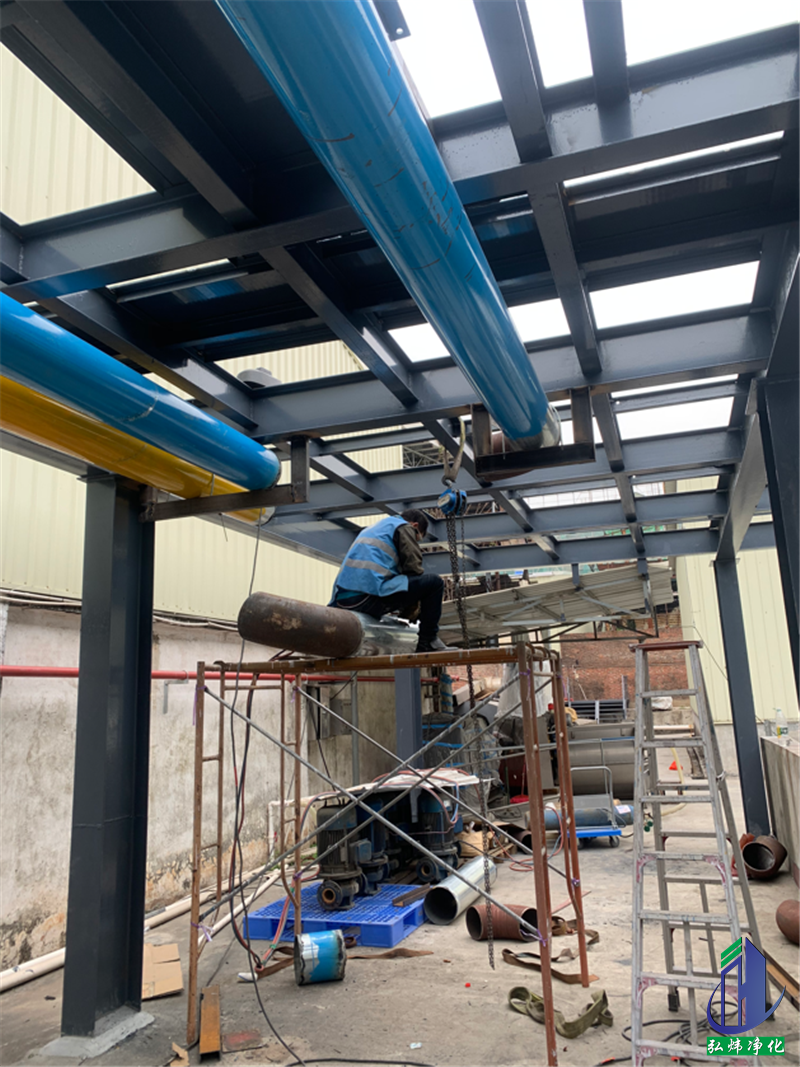

2020.12.23 ①彩钢板组今日隔低平台墙板和吊丝杆。 ②水管组今天继续通道和女厕所区的主管道预设焊接工作。 |
2020.12.24 ①彩钢板组今日吊4.5米区天花板. ②水管组今天继续通道和女厕所区的主管道预设焊接工作。 |
2020.12.25 ①彩钢板组今日吊4.5米区天花板及楼梯间隔板. ②水管组女厕所管道焊接完成,今天泵房水管焊接和水泵底座预设工作。 |
2020.12.26 ①彩钢板组做平台上立板和航车区域吊丝杆。 ②水管组今天做泵房水泵基座焊接、室内支管道焊接及pvc管道对接工作。 |
2020.12.27 ①彩钢板组做平台上立板和航车区域吊丝杆。 ②水管组今天做泵房水泵基座焊接、室内支管道焊接及pvc管道对接工作。 |

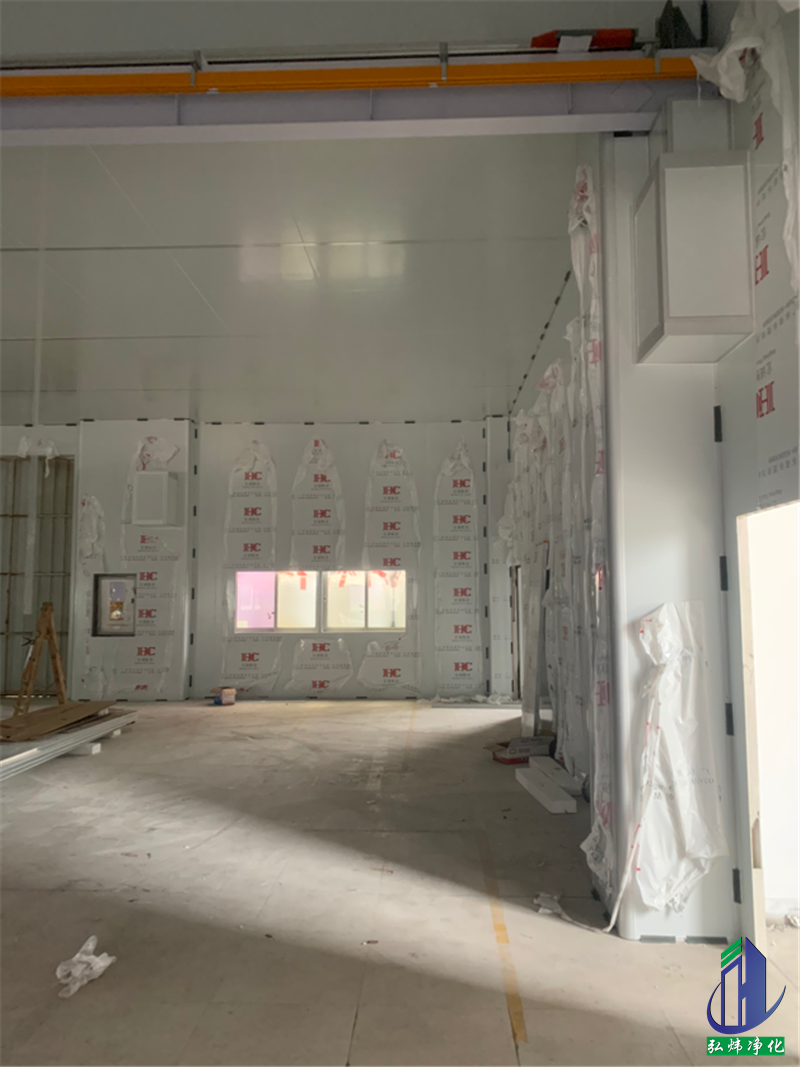

2020.12.28 1、水管组室内支管道焊接及pvc管道对接工作。 2、彩钢板班组今天平台上立板已经完成。 3、今天和甲方确认观察窗尺寸。 |
2020.12.29 1、水管组室内支管道下管焊接。 2、彩钢板班组今天吊航车区域天花。 |

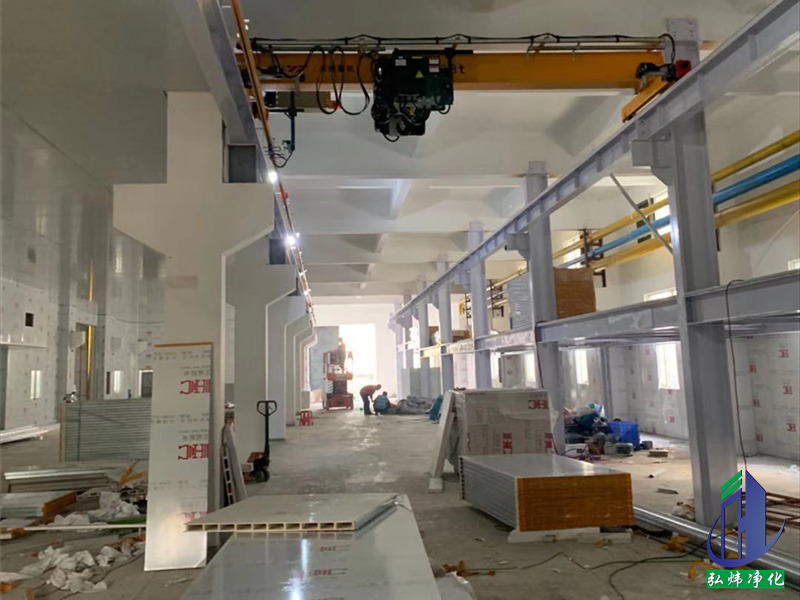

2020.12.30 1、水管组继续室内支管道下管焊接。 2、彩钢板班组今天吊航车区域天花完成。 |

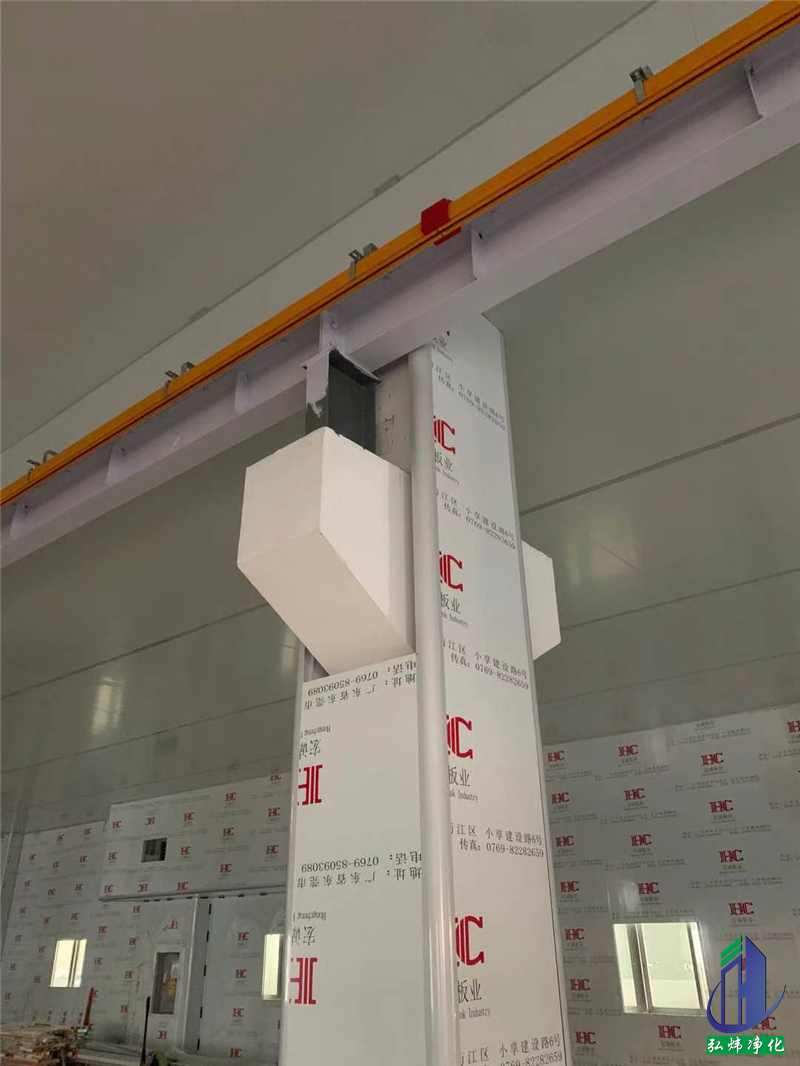

2020.12.31 1、水管组继续室内支管道下管焊接。 2、彩钢板班组今天做包柱工作。 3、确认2车间照明灯摆放。 |
2021.01.02 1、水管组继续室内支管道下管焊接、刷漆、水排制作。 2、彩钢板班组今天做包立柱、牛腿,打胶。 |

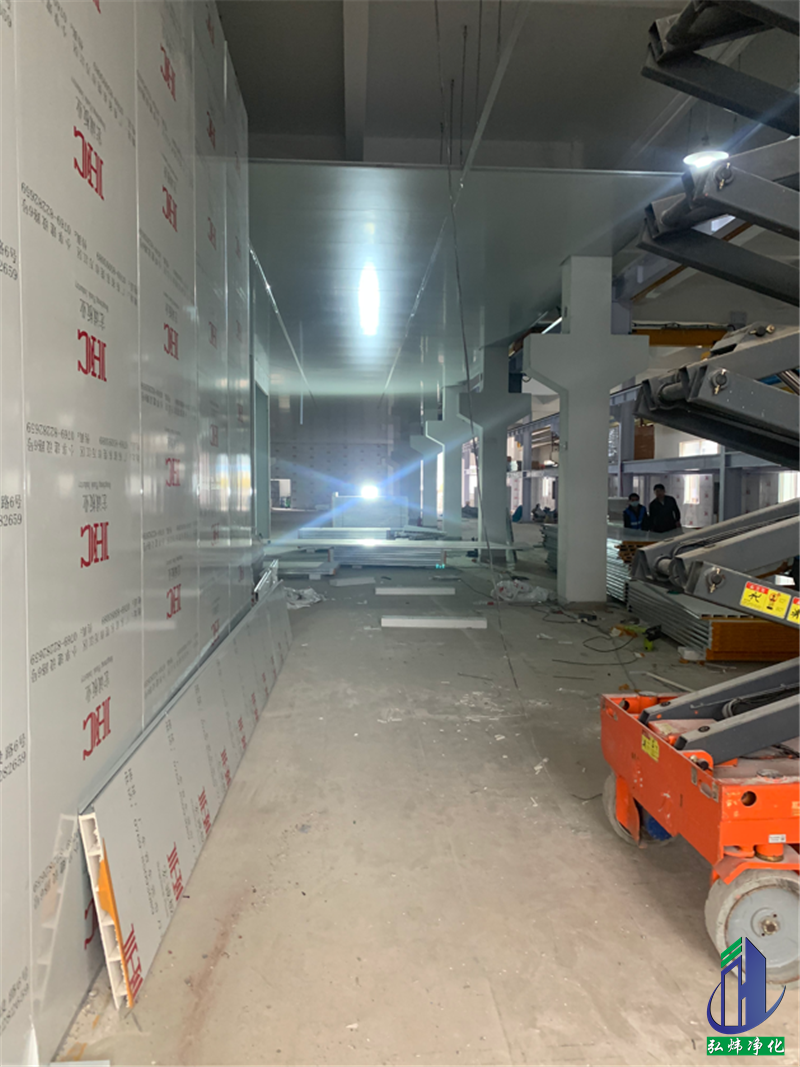

2021.01.03 1、水管组继续室内支管道和主管道对接、水排制作。 2、彩钢板班组今天做包牛腿、高平台区域隔板和开门洞、打胶 |
2021.01.04 1、水管组继续室内支管道和主管道对接。 2、彩钢板班组今天做包牛腿、观察窗开孔。 |

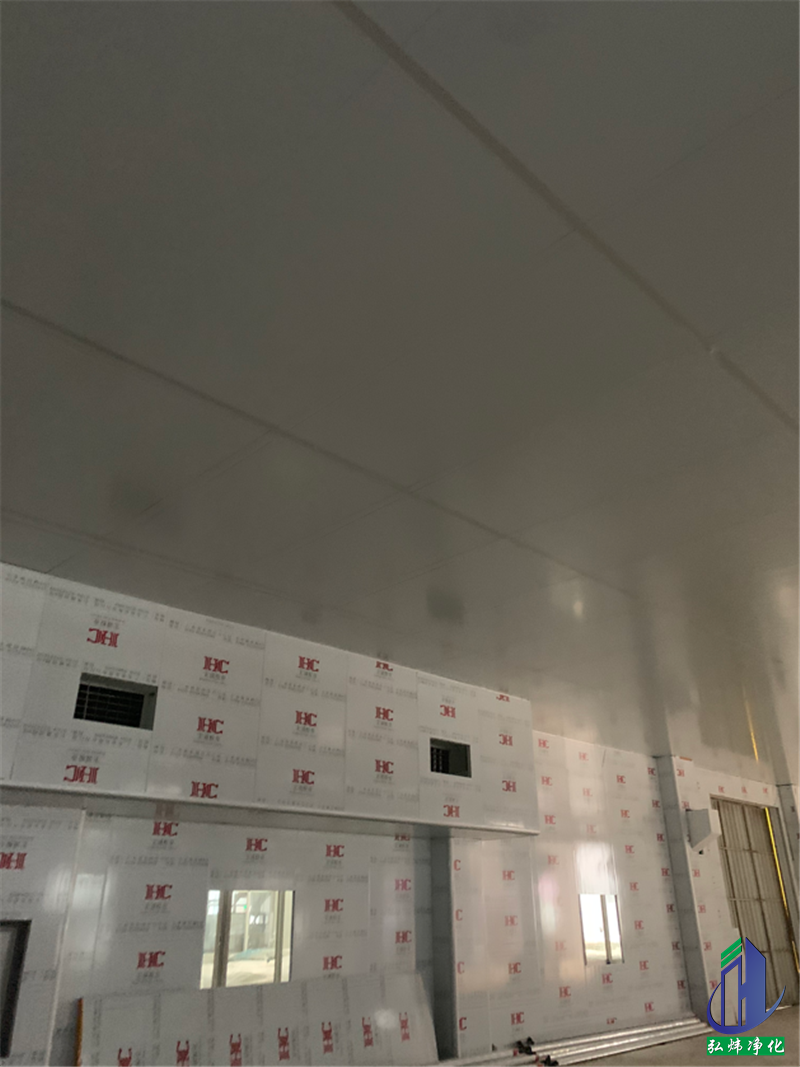

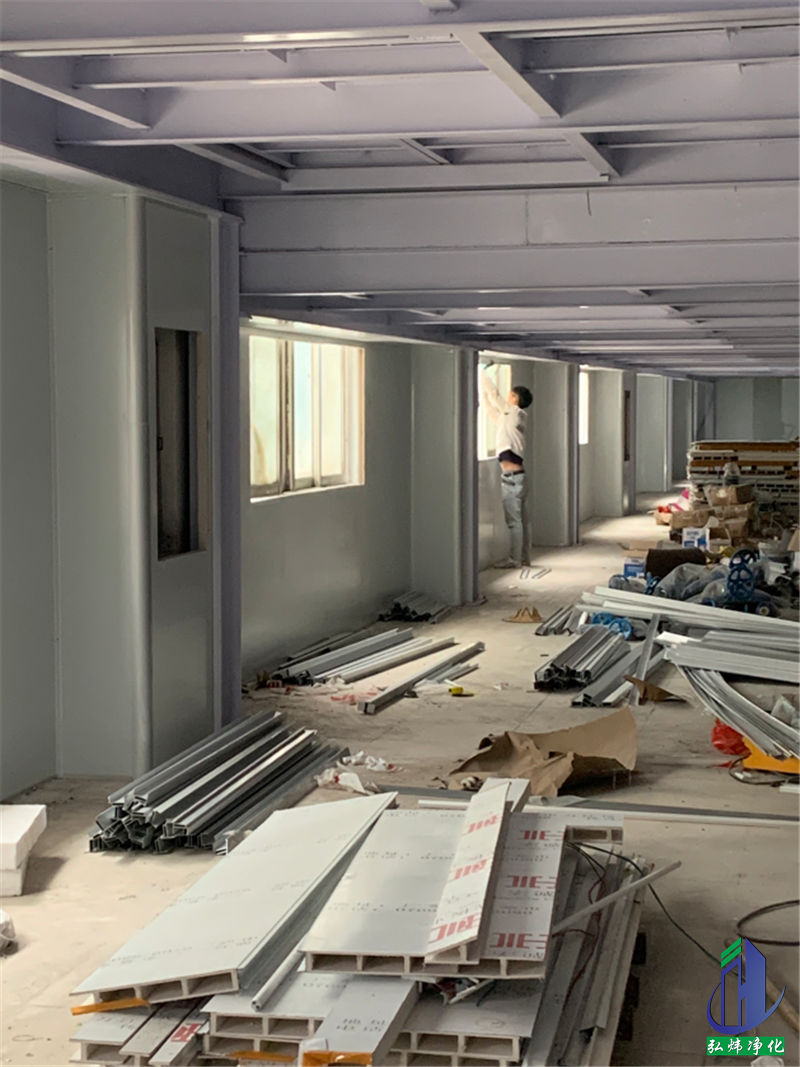

2021.01.05 1、水管组继续室内支管道和主管道对接。 2、彩钢板组今天包牛腿、观察窗开孔已经完成、男女更衣室衣柜制作。 |
2021.01.06 1、水管组今天吊盘管机丝杆,继续室内支管道和主管道对接。 2、彩钢板组今天打玻璃胶、清理垃圾、贴胶座。 3、风管组过来测量盘管机、新风口制作安装需要材料。 |

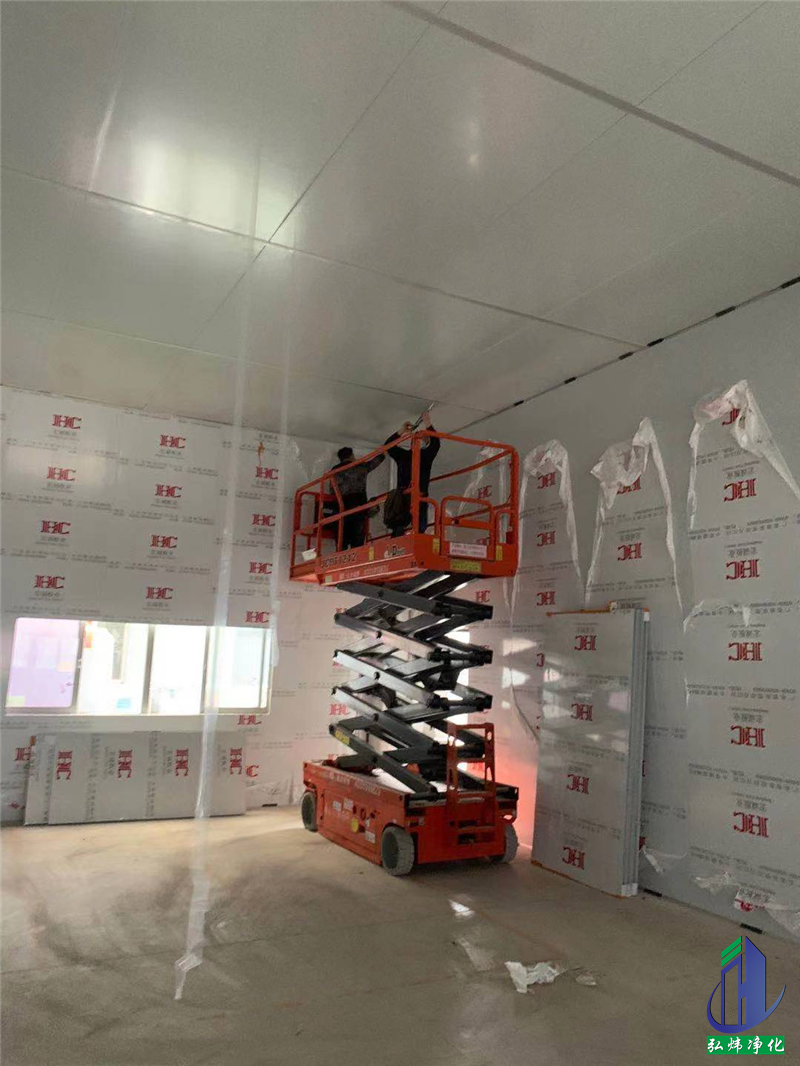

2021.01.07 1、水管组今天吊盘管机丝杆,继续室内支管道和主管道对接。 2、彩钢板组今天打玻璃胶、门板制作。 |

2021.01.08 1、水管组今天吊装盘管机、室内支管道刷漆。 2、彩钢板组今天贴圆弧、打玻璃胶、门板制作。 |
![]() |
|
![]() |
![]() |
![]() |
|
![]() |
![]() |
![]() |
|
![]() |
![]() |
![]() |
![]() |
![]() |
该项目更多详情:
江门食品无尘车间装修二期进度(3)
江门食品净化工程二期装修(2)
东莞市弘炜净化机电工程有限公司官网:http://www.dghongweigc.com。
下一篇:深圳净化工程项目开工-某科技有限公司 上一篇:江门食品无尘车间装修二期进度(3)
同类文章排行
- 江门食品无尘车间装修二
- 江门食品净化工程二期装
- 江门食品净化车间工程二
- 河北食品无尘车间项目装
- 江门食品净化无尘车间工
- 河北食品无尘车间装修最
- 湖南医药制药净化车间、
- 江门食品无尘车间装修二
- 半导体洁净车间装修工程
- 湖南医药制药净化车间、
- 河北食品无尘车间装修收
- 河北洁净车间工程-食品包
- 山东宏博实业十万级无尘
- 河北食品包装无尘车间装
- 湖南常德医药净化车间及
